Termine für Schritte des Montagefortschritts planen

Previous pageReturn to chapter overviewNext page

Für die einzelnen Montageschritte (Methode I und II)  können unkompliziert  Solltermine erfasst werden.

Die Erfassung der Solltermine erfolgt über die gleiche Maske wie die Erfassung des

Montagefortschritts. (Montagemanagement->Montagefortschritt->Montagefortschritt und Solltermine erfassen)

Dazu ist mit Hilfe der Schaltfläche PBNS0029  oder   PBNS0030 die Ansicht zur Erfassung der Solltermine zu öffnen.

Für jeden definierten Progressschritt existiert neben dem Ist-Datum für die Erfüllung des Progressschrittes ein optional zu pflegender Solltermin:

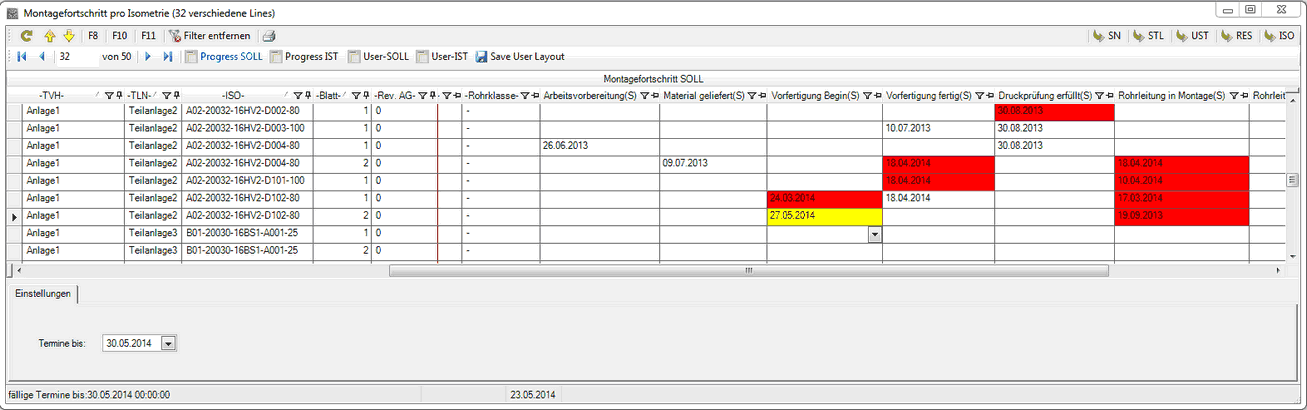

PBN0050



Wenn wieder auf eine der Ansichetn zur Pflege von IST-Daten umgeschaltet wird , ist durch die farbliche Kennzeichnung zu erkennen :

· Rot: Solltermin überschritten

· Gelb: ist fällig bis zum gesetzten Termin (siehe "Anzeige Fälligkeit")

· Blau: Step ist in dieser Isometrie nicht relevant (Es wird ein fiktives Datum (01.01.1910) als Solltermin eingetragen)

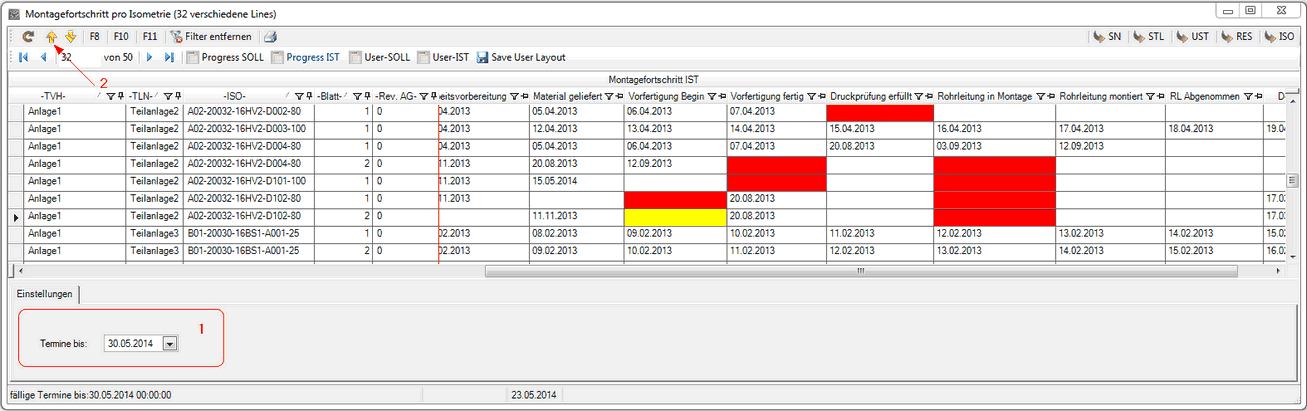

PBN0051



Die anzeige der demnächst fälligen Termine (gelb) erfolgt über die Einstellung (1) . Dieser Formularbereich kann über (2) ein und ausgeblendet werden.
