Zur Auswertung des Montagefortschritts stehen diverse Berichte zur Verfügung.
Aufruf:Montagemanagement->Montagefortschritt auswerten
Funktionsweise:
Einstellung |
Bemerkung |
---|---|

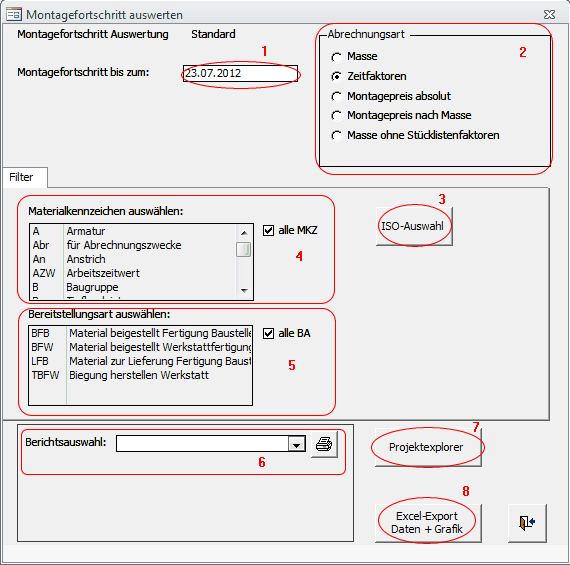

(1)Berechnung des Montagefortschritts bis (Datum) |
Durch das Rücksetzen des Datums auf einen Wert in der Vergangenheit , kann der Progressstand bis zu diesem Tag berechnet werden. |
(2)Festlegen der Berechnungsmethode für die Bewertung der Soll- und Istwerte |
Nach der gewählten Abrechnungsart wird der Arbeitsaufwand pro Isometrie anhand der hinterlegten und bewerteten Stücklisten ermittelt. |
(3) Isometrieauswahl |
Nur die ausgewählten Isometrien erscheinen in der Auswertung |
(4) Einschränkung der in die Bewertung eingehenden Materialkennzeichen |
Nur Stücklistenpositionen mit den ausgewählten Materialkennzeichen gehen in die Berechnung der Soll- und Istwerte ein. |
(5) Einschränkung der in die Bewertung eingehenden Bereitstellungsarten |
Durch eine geeignete Auswahl ist es beispielsweise möglich die Berechnung der Soll- und Istwerte nur auf den Vorfertigungsanteil - bzw. alternativ nur auf den Montageanteil zu beschränken. |
(6)Aufruf eines Montagefortschrittsberichtes mit den unter 1..5 getroffenen Voreinstellungen |
Entsprechend der voreingestellten Montagefortschrittsmethode stehen hier verschiedene Reportlayouts für Montagefortschrittsberichte zur Verfügung. Die Filterbedingungen entsprechend den Einstellungen (1..5) im oben dargestellten Formular sind wirksam.
|
(7) Projektexplorer starten |
siehe Projektexplorer |
(8) Excel Export Daten und Grafik |
Mit den Einstellungen (1..5) wird eine Wertetabelle und Grafik für Soll- und Istwerte in Excel erstellt. Sollwerte können nur erstellt werden , wenn die Planwerte für Montagebeginn und Montageende im Isometriekopf eingetragen wurden. |
