Mit Hilfe des Projektexploreres lassen sich flexibel Auswertungen zum Projekt erstellen.
Der Projektexplorer kann direkt aus dem Formular "Montagemanagement->Montagefortschritt auswerten" aufgerufen werden.
(Siehe (7) Montagefortschrittsberichte)
In diesem Falle werden die Einstellungen zur Berechnung der Soll- und Istwerte aus diesem Formular verwendet, um vor dem Öffnen des Projektexploreres die aktuellen Werte zu berechnen.
Eine weitere Möglichkeit zum Aufruf des Projektexplorers findet sich unter "Isometrien->Projektexplorer"
Achtung ! In diesem Fall findet keine neue Berechnung der Soll- und Istwerte statt!
Hinweise zur grundsätzlichen Bedienung des Projektexplorers siehe "Datenexplorer".
Jede Zeile des Projektexplorers enthält eine Isometrie/Blatt .
Viele der Spalten des Explorers enthalten Informationen aus dem Isometriekopf bzw. berechnete Werte zum Status der Isometrie.
Eine wichtige Rolle spielen hier auch die im Auftragskopf definierbaren flexiblen Felder zur Verwendung im Isometriekopf.
Diese Felder finden sich ebenfalls in der Feldauswahl des Explorers wieder.
Auszug einiger Spalten des Projektexplorers
Spalte |
Erläuterung |
---|---|
Anstrich Spez. |
Anstrich Spezifikation (Isometriekopf) |
Bedarf FB |
Anzahl Stücklistenpositionen für Site (FB=Fertigung Baustelle) |
Bedarf FW |
Anzahl Stücklistenpositionen für Vorfertigung (FW=Fertigung Werkstatt) |
Berechnungsdruck |
Isometriekopf |
Berechnungstemperatur |
sometriekopf |
Betriebsdruck |
sometriekopf |
Betriebstemperatur |
sometriekopf |
flexible Felder aus Isometriekopf |
bis zu 20 flexible Felder aus der Definition im Auftragskopf - diese können hier mit dem definierten Feldnamen selektiert werden |
geschweißt [%] |
wieviel % der Nähte dieser ISO sind bereits geschweißt |
Presskreis |
sometriekopf |
Priorität |
Isometriekopf |
reserviert FB |
wieviel % der Stücklistenpositionen für die Endmontage (FB) sind bereits reserviert (der Rest fehlt) |
reserviert FW |
wieviel % der Stücklistenpositionen für die Vorfertigung (FW) sind bereits reserviert (der Rest fehlt) |
Solltermine für Schritte des Montagefortschritts |
Jeder in der Definition des Montagefortschritts definierte Schritt kann auch mit einem Solltermin hinterlegt werden |
Stand Progress |
auf welchem Step (aus der Progressdefinition) steht die Iso |
Teilleistung |
TLN aus der Auftragsstruktur |
Teilvorhaben |
TVH aus der Auftragsstruktur |
erreichte Termine für Schritte des Montagefortschritts |
bei der Pflege des Montagefortschritts eingetragenes Datum |
usw ... |
☝Viele Felder des Projektexplorers stammen aus den Isometriedetails. Diese können effektiv über das Formular "Isometrien->ISO Verwaltung Leitungsdaten" gepflegt werden. |
Die vielfältigen isometriebezogenen Auswertungsmöglichkeit , die mit diesem Tool vorgenommen werden können , können hier nicht umfassend dargestellt werden. Der Projektexplorer ist ein Werkzeug zur Erstellung eigener Auswertungen - ohne Programmierkenntnisse !
Im Internet (www. pipebiuilder.de) stehen Beispiellayouts zum Download zur Verfügung .

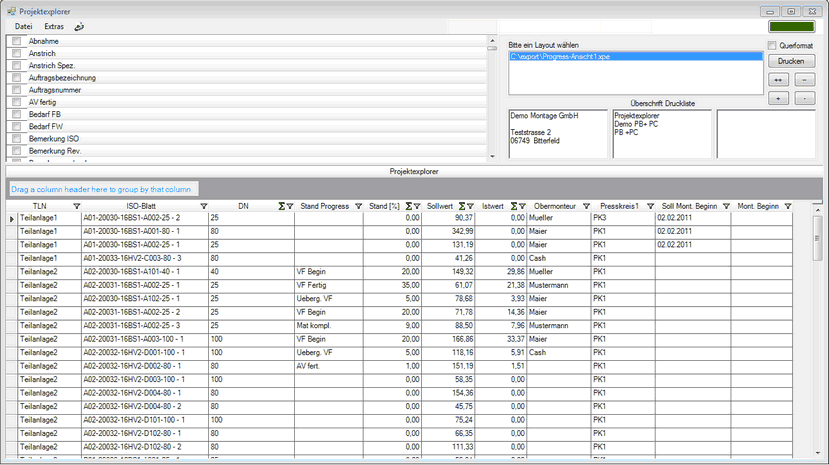

Beispiel Projektexplorer: Eine Auswertung zum Montagefortschritt:
