Materialverfügbarkeit und Reservierung

Previous pageReturn to chapter overviewNext page

Nachdem Wareneingänge(eigene Lager) erfolgt sind, können Aussagen über die Bedarfsdeckung der einzelnen Bauabschnitte eines Auftrages getroffen werden. Für eine korrekte Aussage, welche Bauabschnitte bereits abgedeckt können werden und welche nicht, ist der sogenannte Reservierungsprozess erforderlich. Dafür wird zusätzlich der geplante Bauablauf benötigt. Kurz vor jeder Reservierung kann auch eine Vorabprüfung stattfinden. Für den Vorgang "stücklistenbezoge Materialausgabe an Montage" ist eine vorangegangene Reservierung erforderlich.


PipeBuilder unterscheidet hier die Begriffe "Materialverfügbarkeitsprüfung"(=Vorabprüfung) und "Reservierung".

In beiden Fällen ist eine Zuordnung von Lagerbestände zu den Isometriestücklisten gemeint.

Materialverfügbarkeitsprüfung
Eine Materialverfügbarkeitsprüfung ist gegenüber einer Reservierung, auch in der Lage, zukünftige Wareneingänge mit einzuschließen. Dadurch kann eine Prognose erfolgen. Eine Materialverfügbarkeitsprüfung hat nur temporären Charakter und wird bei Ausführung des nächsten Reservierungsprozesses zu Beginn automatisch wieder rückgängig gemacht!

Reservierung
Reservierungen bleiben solange im System bestehen, bis sie durch ein Rückgängigmachen wieder entfernt werden. Zum Beispiel können Änderungen im Bauablauf ein Rückgängigmachen verlangen. Im Gegensatz zur Prüfung können nur vorhandene(aktuell verfügbare) Lagerbestände zu den Isometriestücklisten zugeordnet werden. Sukzessive werden entsprechend dem Bauablauf die Isometriestücklisten reserviert. Es ergibt sich ein verfügbarer Lagerbestand, der vereinfacht ausgedrückt der Differenz aus der Summe der Wareneingänge minus der reservierten Menge entspricht.

Es wird empfohlen einen regelmäßigen Reservierungslauf durchzuführen (z.B. täglich oder wöchentlich) , um neue Wareneingänge in den terminlich relevanten Isometriestücklisten zu berücksichtigen.

Da jede Reservierungsposition auch mit dem Tagesdatum versehen wird, lässt sich so  nachvollziehen, wann welche Bauteile in der jeweiligen Isometriestückliste verfügbar waren.

Im folgenden Formular erhält der Anwender einen Überblick über den erreichten Reservierungsstand je Isometrie/Blatt und kann Materialverfügbarkeitsprüfungen oder Reservierung über den gewählten Arbeitsvorrat an Isometrien hinweg durchführen.


Aufruf: Materialmanagement->Reservierungen->Reservierung mehrere ISOs

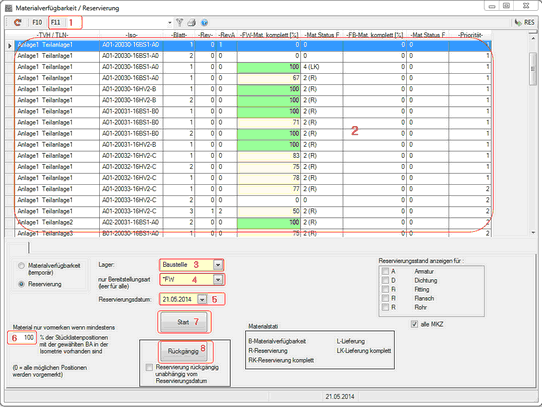

PBN0036



Durchführung einer Reservierung





1. Auswahl der Isometrien über die Schaltfläche "ISO-Auswahl ändern" (1)

2. Überprüfung der Reihenfolge der angezeigten Isometrien in der Tabelle. (2)



Die Reihenfolge der Tabellenzeilen ist deshalb so wichtig , weil die Reservierung in der Reihenfolge der Isometrien in der Tabelle stattfindet.

Die Priorität spiegelt den Bauablauf wider. Prioritäten können z.B. im Formular  "Iso Verwaltung Termine und Materialstatus" gepflegt werden.





Wenn nicht genügend Lagerbestand zu einem Bauteil vorhanden ist , kann es sein , dass das Bauteil in der ersten Isometrie reserviert wird - jedoch in der folgenden Isometrie keine Reservierung mehr möglich ist , weil der verfügbare Bestand nicht mehr ausreicht.



[verfügbarer Bestand]= [Lagerbestand] - [reservierter Bestand]



3. Auswahl des Lagers (3)



Es ist wichtig sich rechtzeitig eine Strategie für die Lagerverwaltung des betreffenden Auftrags zu überlegen.

Wenn beispielsweise Vorfertigung und Endmontage nicht räumlich getrennt sind , kann es ausreichen nur ein internes Lager zu verwalten.

Finden  Vorfertigung und Endmontage jedoch an verschiedenen Orten statt , ist es sinnvoll mindestens 2 eigene Lager zu führen (z.B. "Vorfertigung" und "Baustelle")



4. Bereitstellungsart (4)



Eintragung einer zum Lager passenden Bereitstellungsart oder Bereitstellungsartengruppe (*FW oder *FB)



Lager und Bereitstellungsart bzw. Bereitstellungsartengruppe müssen zueinander passen. Die Einstellung ist abhängig von der Anzahl der Lagerorte.



Beispiel:

Es werden 2 Lagerorte verwaltet ("Vorfertigung" und "Baustelle")

Die Stücklistenpositionen  tragen nach ihrer Verwendung unterschiedliche Bereitstellungsarten (LFW,BFW,LFB,BFB)

Eine sinnvolle Kombination von Lager und Bereitstellungsart wäre:

Lager: "Baustelle"

Bereitstellungsart: *FB   (alle Materialbereitstellungsarten , die auf FB enden .. also LFB und BFB)

in einem 2. Reservierungslauf könnte dann wie folgt reserviert werden:

Lager:"Vorfertigung"

Bereitstellungsart : *FW (alle Materialbereitstellungsarten , die auf FW enden .. also LFW und BFW)







5. Reservierungsdatum (5)



Das Datum wird in die reservierten Stücklistenpositionen eingetragen. (siehe Formular "Reservierungsdetails")



Über die "Rückgängig"- Funktion können später alle Reservierungen eines Datums  wieder entfernt werden .



6. Eintragen eines Schwellwertes für den Reservierungsanteil (6)



Hier wird üblicherweise entweder 0 (%) eingetragen , wenn alle reservierbaren Stücklistenpositionen auch reserviert werden sollen - bzw. 100 (%),  wenn die Stücklistenpositionen nur reserviert werden sollen , wenn in der betreffenden Isometrie alle Positionen entsprechend der gewählten Bereitstellungsart reserviert werden können.

Zwischenwerte sind möglich. Wird der eingetragene Prozentsatz nicht erreicht , werden in der jeweiligen Isometrie keine Reservierungen vorgenommen.



Es ist unter Umständen sinnvoll , für eine Isometrieauswahl zunächst einen Reservierungslauf mit dem Schwellwert 100% vorzunehmen. (Dabei werden nur Isometrien reserviert , in denen das Material für die betreffende Auswahl des Lagers und der Bereitstellungsart zu 100 % vorhanden ist)

Anschließend kann eine Reservierung derselben Isometrien mit dem Schwellwert 0 % durchgeführt werden.





7. Start des Reservierungslaufes (7)



Durch Betätigung der Schaltfläche. "Start"







Reservierungen rückgängig machen



1. Auswahl aller Isometrien in denen Reservierungen rückgängig gemacht werden sollen (falls diese nicht schon gewählt sind) (1)

2. Resevierungsdatum eintragen (5)



Das Reservierungsdatum hat entscheidende Bedeutung für das Rückgängigmachen von Reservierungen . Es werden normalerweise alle Reservierungen mit einem bestimmten Datum rückgängig gemacht (siehe auch Formular Reservierungsdetails - Spalte Reservierungsdatum)



Wenn die Option "Reservierung rückgängig unabhängig vom Reservierungsdatum" gewählt wird , werden alle Reservierungen für das gewählte Lager und die gewählte Bereitstellungsart rückgängig gemacht.



Stellt PipeBuilder fest , dass ein anderer Nutzer die Reservierung durchgeführt hat , wird ein Warnhinweis angezeigt , und es kann entschieden werden , ob nur die eigenen oder alle Reservierungen rückgängig gemacht werden sollen.



Reservierungen können auf diesem Weg nur rückgängig gemacht werden , wenn noch keine Entnahmen für die Stücklistenpositionen stattgefunden haben.



3.  Ausführen der Aktion mittels Schaltfläche "Rückgängig" (8)



Durchführung einer Materialverfügbarkeitsprüfung



1. Einstellen der Option "Materialverfügbarkeitsprüfung (temporär)"



2. Optionale Einstellung der zusätzlichen Optionen für die Materialverfügbarkeitsprüfung



PBclip0145



3. Einstellungen für Lagerort und Bereitstellungsart vornehmen



Diese Einstellungen entsprechen den oben getroffenen Aussagen zur Durchführung einer Reservierung.



Die Materialverfügbarkeitsprüfung kann im Gegensatz zur Reservierung auch Material zu Stücklistenpositionen zuordnen , dessen Wareneingang lediglich geplant ist (Liefertermin Bestellung)

Die Materialverfügbarkeitsprüfung hat deshalb nur temporären Charakter und wird bei einem regulären Reservierungslauf wieder rückgängig gemacht.





Weitere Details zu diesem Formular siehe Materialverfügbarkeit Isometrien.



Weitere Informationen zum Reservieren einzelner Stücklistenpositionen  und zu Teilreservierungen einer einzelnen Stücklistenposition -> siehe Reservierungsdetailformular





Nach einer Stücklistenrevision muss die Materialverfügbarkeitsprüfung/Reservierung für diese Stücklisten wiederholt werden , um die geänderten Mengen zu berücksichtigen!
